本网讯(谭昊、艾伦、宁杰)10月21日,湖北徽阳新材料项目建设现场再迎关键节点——为其专设的外部供电“T”接110kV线路工程启动施工。

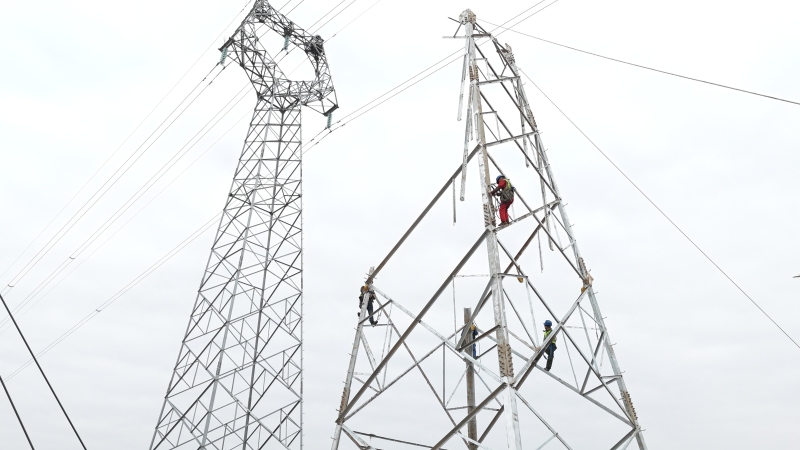

施工现场,技术人员正精准操作着各类机械,将提前在地面完成拼装的G4塔组件,分块吊装组立。“T”接供电是高压电网中常见的连接方式。前期,已完成G1、G2、G3塔的建设,G4塔位于T接线路交汇点,必须进行专线停电作业,因此作业难度大,技术要求高。湖北徽阳设备管理部电气负责人赵海靖说:“通过这种‘T’接的方式给企业供电,缩短了建设周期,降低了建设成本,为湖北徽阳项目年底中标供电提供有力保障。”
G4塔组立完成后,还将进行线路架设和自检,在相关验收全部通过后,于本月底建成通电。
据了解,该线路“T”接在孟起光伏110kV线路上。原来“T”接方案线路总长1.5公里,共有6座110kV铁塔。相关部门多次会商论证,最终敲定这一距徽阳仅500米的“T”接方案,仅需4座110kV铁塔,大大缩短了接线长度,既节约投资成本,又实现了对徽阳项目年底联调联试电力保障。徽阳新材料项目指挥部工作人员刘方友说:“经过多轮现场勘察和技术论证,最终定在这里,较原方案缩短一公里,直接节省费用超过500万元。”
作为省级重点项目,徽阳新材料自落地以来便备受关注。此次供电工程的顺利推进,不仅展现了我市在优化营商环境上的精准施策,更体现了基础设施保障对重大项目的关键支撑作用。徽阳新材料项目指挥部负责人表示,可靠的电力保障是项目实现年底联调联试、早日投产达效的先决条件,指挥部将全力确保“T”接工程优质高效完成。
